工事の状況-尾島体育館建設工事
1月の状況

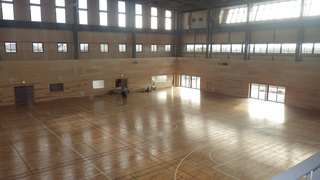

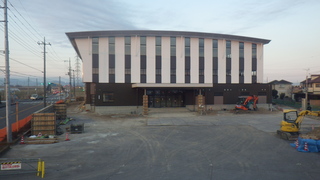

エントランスポーチが完成しました。

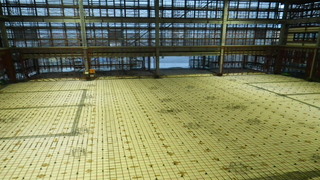

床を貼り終えました。
12月の状況

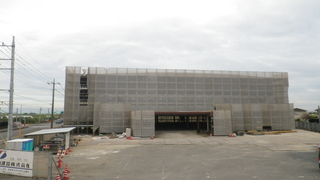

外壁工事が終わり、外部足場を解体しました。

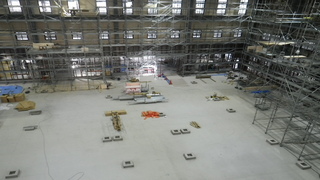

先月に引き続き内装工事を行っています。
11月の状況

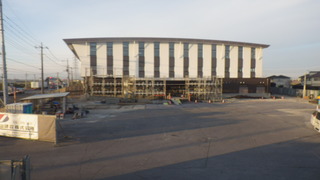

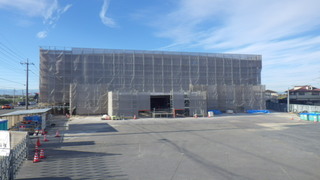

先月に引き続き外壁工事を行っています。
内装工事を行っています。
10月の状況

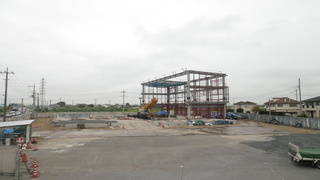

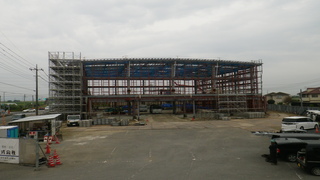

鉄骨の建方が終わり、外壁工事を行っています。
土間工事を行っています。
9月の状況
先月に引き続き鉄骨の建方を行っています。
8月の状況
鉄骨の建方を行っています。
7月の状況
先月に引き続き基礎工事を行っています。

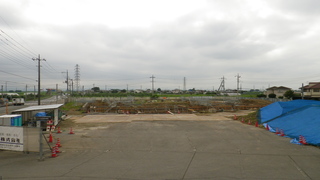

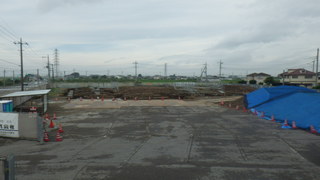

6月の状況
基礎工事を行っています。
